Sim, na maioria das obras residenciais, faz sentido planear a pré-instalação de ar condicionado antes de fechar paredes e tetos. Esta preparação permite embutir tubagens, drenos e caixas de ligação, coordenar a elétrica e evitar intervenções posteriores sobre acabamentos concluídos. O resultado depende sempre do projeto, do sistema escolhido e das instruções do fabricante.
A decisão deve ser tomada cedo, em articulação com a arquitetura, as especialidades e a execução da obra. Além da instalação física, convém confirmar quem fará a ligação final dos equipamentos e se dispõe da certificação aplicável para intervir em sistemas que contenham gases fluorados.
Uma pré-instalação bem definida deixa preparados os elementos que ficarão ocultos, para que a montagem posterior dos equipamentos seja feita sem abrir paredes ou tetos. Em obra, é habitual prever os seguintes elementos:
Estes pontos tornam-se difíceis e dispendiosos de corrigir depois dos acabamentos. Uma caixa mal posicionada, um dreno sem percurso viável ou uma passagem sem coordenação com vigas, armários e iluminação podem obrigar à abertura de superfícies já concluídas. Por isso, vale a pena descrevê-los no projeto e no orçamento, em vez de aceitar apenas a expressão genérica «preparação para ar condicionado».
Não existe um preço único para a pré-instalação. O valor depende do número de divisões, do tipo de sistema, dos percursos necessários e da facilidade de executar os trabalhos durante a obra. Uma proposta só é comparável quando identifica claramente o que inclui.
Os fatores que mais influenciam o custo são:
Integrar a pré-instalação na sequência geral da obra ajuda a coordenar eletricidade, canalização, tetos falsos, revestimentos e carpintarias. Ao pedir propostas, compare percursos, caixas, drenagem, isolamento, elétrica, acessos e reposições de acabamento — não apenas um valor global ou um preço por aparelho.
Um orçamento útil discrimina os percursos, a drenagem, a elétrica, as soluções de passagem e os trabalhos de reposição. Assim é mais fácil perceber o que está incluído e comparar propostas em bases semelhantes.
Quando duas propostas têm valores muito diferentes, a explicação pode estar em elementos omitidos: isolamento, caixas de pré-instalação, identificação das linhas, solução de drenagem, alimentação elétrica ou trabalhos de acabamento.
O momento mais favorável é antes do fecho de paredes e tetos falsos. É nessa fase que as tubagens, os drenos e as caixas podem ficar embutidos sem cortes ou remendos. Em construção nova, esta coordenação acompanha a passagem das restantes infraestruturas; numa remodelação, acompanha a demolição, a abertura de roços e a execução das novas divisões.
Adiar costuma trazer duas consequências. A primeira é prática: poderá ser necessário desmontar ou refazer elementos já concluídos. A segunda é estética e funcional: podem surgir calhas à vista, percursos menos diretos e unidades interiores colocadas onde ainda existe espaço, em vez de onde respondem melhor ao desenho do compartimento.
A localização das unidades deve ser decidida em conjunto com a arquitetura e o desenho de interiores. Uma unidade interior não deve ficar comprometida por cortinados, armários, iluminação ou obstáculos ao fluxo de ar. A posição, a acessibilidade e o encaminhamento das infraestruturas devem constar dos desenhos antes do início dos acabamentos.
Antes de autorizar o fecho, percorra estes pontos com o responsável de obra e com os técnicos envolvidos:
O dimensionamento das tubagens, os diâmetros, os comprimentos admissíveis, as diferenças de cota, a alimentação elétrica e os ensaios não devem ser definidos por regra geral. Devem seguir o projeto, o sistema escolhido e a documentação técnica do fabricante.
Dica profissional: fotografe os percursos ainda visíveis e guarde as imagens com as plantas finais. Esse registo pode evitar aberturas desnecessárias numa manutenção futura.
Para aprofundar o tema da descarga, consulte o nosso guia sobre condensados de ar condicionado em varandas.
Para comparar propostas de forma justa, entregue a todos os concorrentes a mesma informação: plantas, localização prevista das unidades, tipo de sistema ponderado e condicionantes de obra. Estas perguntas ajudam a esclarecer o âmbito:
Em Portugal, a Agência Portuguesa do Ambiente divulga as listagens de técnicos e empresas certificados para intervenções em equipamentos fixos de refrigeração, ar condicionado e bombas de calor que contêm gases fluorados. Confirme a qualificação aplicável de quem fará a instalação, manutenção, reparação ou desmontagem e guarde essa informação com a documentação da obra.
Dica profissional: aproveite o pedido de orçamento para rever todas as infraestruturas que vão ficar ocultas. Uma consulta coordenada reduz incompatibilidades entre trabalhos feitos em momentos diferentes.

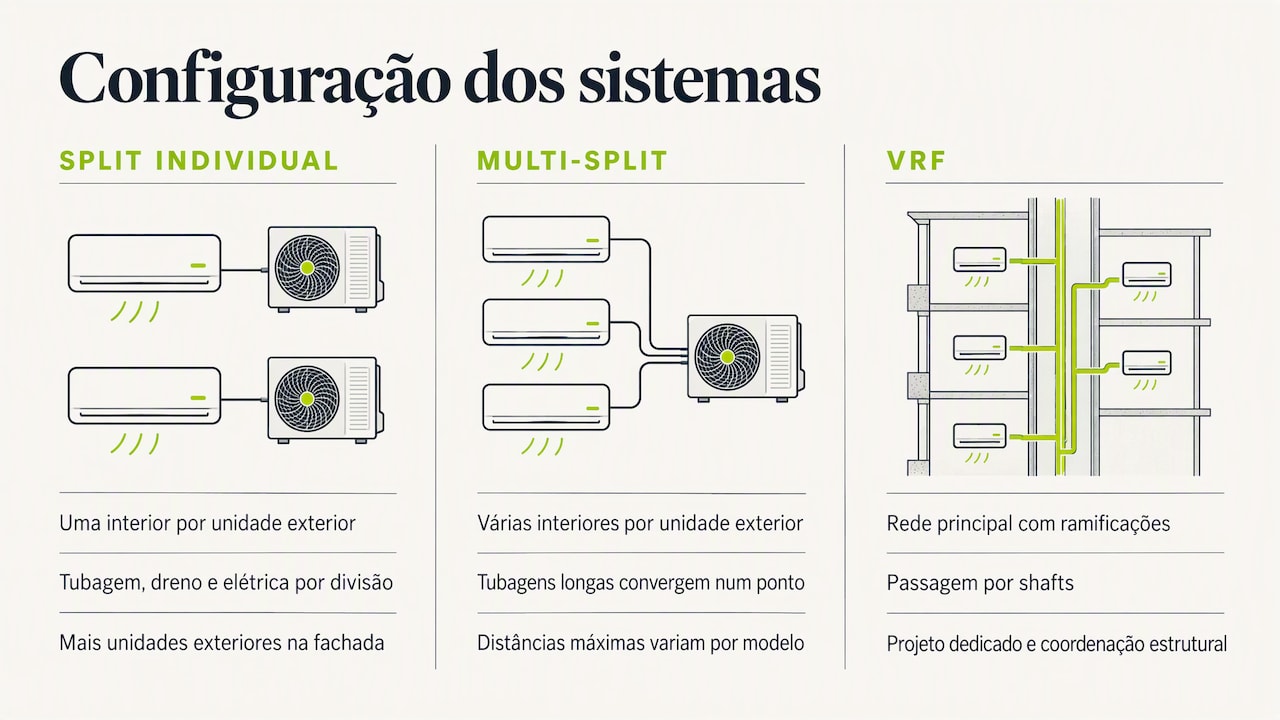

A pré-instalação não é igual para todos os sistemas. Escolher, ou pelo menos delimitar, a solução antes de fechar a obra evita incompatibilidades com os percursos e com o local disponível para as unidades exteriores.
No split individual, cada unidade interior liga à sua própria unidade exterior. A pré-instalação tende a ser mais direta, mas pode multiplicar equipamentos no exterior e exigir uma análise cuidada de espaço, fixações, ruído, acessibilidade e regras do edifício.
No multi-split, uma unidade exterior serve várias unidades interiores. Reduz o número de equipamentos no exterior, mas concentra linhas no mesmo ponto e requer atenção especial aos percursos. As limitações de comprimento, desnível e combinação de unidades variam com o fabricante e o modelo.
Nos sistemas VRF, mais habituais em edifícios ou habitações de maior dimensão, existe uma rede principal com ramificações. A solução exige coordenação técnica mais detalhada, nomeadamente com shafts, estrutura, acessos de manutenção e projeto de climatização.

Em vez de sobredimensionar por rotina, defina com o projetista o cenário que pretende deixar preparado e documente-o. Se houver possibilidade de fases futuras, avalie antecipadamente os percursos, as reservas de espaço e a compatibilidade com o sistema escolhido. A Obra Lisboa dispõe de informação sobre serviços e coordenação de obra para quem pretende integrar estas decisões num processo técnico mais amplo.
O desempenho do ar condicionado não depende apenas do aparelho. Percursos, isolamento, drenagem, alimentação elétrica, montagem e localização das unidades influenciam o funcionamento e a manutenção do sistema.
Tubagens executadas fora das condições previstas pelo fabricante, isolamento descontínuo ou drenagem deficiente podem contribuir para perdas, condensação, ruídos, pingos ou dificuldades de operação. Um circuito elétrico inadequado pode também criar problemas de segurança e funcionamento. Estes riscos devem ser prevenidos no projeto e confirmados durante a execução.
A localização das unidades interiores também conta. Uma unidade colocada atrás de um obstáculo, muito próxima de um armário ou sem espaço de manutenção pode distribuir o ar de forma menos eficaz e tornar a assistência futura mais difícil.
Se estiver a planear outras soluções técnicas em simultâneo, como água quente sanitária, importa coordenar espaços, percursos, alimentação elétrica e acessos. O nosso guia sobre bomba de calor para água quente em remodelações explica alguns pontos dessa articulação.
A pré-instalação fica maioritariamente escondida, pelo que o acesso, a identificação dos percursos e o registo da obra são importantes. Alguns cuidados ajudam a detetar problemas cedo:
Quando a descarga de condensados termina numa varanda ou numa zona exterior, confirme que não provoca pingos sobre zonas de passagem, frações vizinhas ou elementos da fachada, nem cria infiltrações. A lógica de inclinações e escoamento é semelhante à abordada no artigo sobre soleiras de janela, inclinação e drenagem.
O melhor aliado da manutenção é o registo feito durante a obra: com os percursos fotografados e identificados, qualquer intervenção pode ser preparada com maior rigor e com menos demolição exploratória.
A pré-instalação deixa de ser um detalhe de última hora quando é tratada como parte do desenho da casa. A posição das unidades, as passagens, a drenagem, a elétrica, os tetos falsos e os móveis devem ser coordenados antes de os trabalhos ficarem ocultos.
O enquadramento da obra também merece verificação. Alterações em fachadas, coberturas, zonas comuns ou elementos estruturais podem exigir análise própria e, consoante o caso, comunicação ou controlo junto das entidades competentes e do condomínio. Os projetos de especialidades ajudam a compatibilizar instalações técnicas com o restante projeto; não substituem, contudo, a confirmação das regras aplicáveis ao imóvel concreto.
Quanto aos equipamentos com gases fluorados, a certificação de técnicos e empresas deve ser confirmada nas listagens divulgadas pela APA. Eventuais apoios à eficiência energética dependem dos avisos, condições e candidaturas em vigor; devem ser confirmados diretamente antes de serem considerados no orçamento.

A pré-instalação beneficia de uma coordenação clara entre projeto, especialidades e execução. Para pedir uma proposta, reúna as plantas disponíveis, indique se se trata de obra nova ou remodelação, identifique as divisões a climatizar e explique se já existe um sistema ou marca definidos. Consulte os serviços da Obra Lisboa para enquadrar o pedido.
O preço varia com o número de divisões, o tipo de sistema, os percursos e a facilidade de execução durante a obra. Em vez de comparar apenas valores por aparelho, peça uma proposta que descreva tubagens, caixas, drenagem, isolamento, elétrica, acessos e eventuais reposições de acabamento.
Habitualmente inclui tubagens frigoríficas e caixas de pré-instalação, percurso de drenagem de condensados, alimentação elétrica prevista para o equipamento, preparação do local da unidade exterior e isolamento das tubagens. O conteúdo final deve seguir o projeto e a documentação técnica do sistema escolhido.
As regras dependem do tipo de obra, do edifício, da localização da unidade exterior e do equipamento. Para intervenções em equipamentos fixos que contêm gases fluorados, confirme a certificação aplicável dos técnicos e das empresas nas listagens divulgadas pela APA. Verifique também as regras do condomínio e as exigências urbanísticas que possam aplicar-se ao imóvel.
As dimensões dependem do fabricante, do modelo e do tipo de sistema; não existe uma medida universal. Confirme a ficha técnica do equipamento antes de fechar a parede e preveja as cotas, os percursos e os acessos de manutenção nos desenhos de execução.
Para dimensionamento, percursos, ligações e manutenção, consulte o projeto e a documentação do fabricante do equipamento escolhido.
Privacidade e controlo
Usamos cookies essenciais para o funcionamento do site. Com a sua autorização, podemos também medir a utilização e os resultados dos anúncios. A medição de publicidade com a OpenAI usa referências técnicas, sem enviar nome, email, telefone ou mensagem do pedido. Pode aceitar, rejeitar ou gerir cada categoria. Consulte a Política de Privacidade e a Política de Cookies.
Necessários para segurança, navegação e memorização da sua escolha.
Ajuda a medir utilização e desempenho sem enviar dados de contacto.
Permite medir campanhas, incluindo anúncios no ChatGPT. Com a OpenAI, a medição usa referências técnicas para associar pedidos aos anúncios, sem enviar nome, email, telefone ou mensagem. É opcional e pode ser desativada a qualquer momento.
